管理后台对齐计划

访问验证

总计划

四个项目总计划

项目:4 个 周期:2026/9/1 - 2027/4/16
当前已有 后端 3 人,前端 3 人,测试 2 人,总控(CTO)1 人 产品不缺
峰值建议 后端 5 人,前端 4 人,测试 4 人,总控(CTO)1 人 按 4 个项目并行推进评估
还需补充 后端 1 人,前端 1 人,测试 1-2 人 总控(CTO)和产品暂不需要补

管理后台对齐计划

现有功能:0 可选配置:0 扩展功能:0

总结

目前已完全满足Wj88的运营需求,已经覆盖现有前端对应的后台功能;剩余功能虽然当前运营暂不常用,但为了让后台支持更多运营场景,仍建议逐步补齐,并持续关注熊猫平台的功能更新,合理评估后同步补充和调整。

开发节奏

  1. 第一阶段先做可对齐的功能,其中优先做配合Saas平台的功能保证在Saas平台v1.1版本完成时可用。
  2. 第二阶段做可对齐调研中的功能(当然需要筛选并不是所有功能都要做)。

人员配置与评估

后端2 人
前端2 人
测试1 人
产品1 人
合计6 人

现有功能共 97 个,作为当前已有能力展示,不纳入新增开发评估。

本次新增评估包含:可选配置 14 项,完成时间约 36 天/人;扩展功能 15 项,其中已明确可开发的部分计入 20 天/人

扩展功能中仍有 6 项 状态为“可对齐调研中”,完成时间已先留空,等产品和研发确认后再补充评估。

当前评估:开发时间约 37 天/人,最终完成时间约 56 天/人(后端 + 前端对接 + 测试时间)。

人员配置:按后端 2 人、前端 2 人、测试 1 人、产品 1 人配置,合计 6 人

时间:2 个月

人员说明:按当前 2 个月目标,管理后台侧以后端 2 人、前端 2 人、测试 1 人、产品 1 人推进。

对齐功能清单

现有功能清单
模块 功能 状态 备注
完成时长:0
BA6 功能清单 - 可选配置
模块 功能 状态 备注 完成时间
完成时长:0
BA6 功能清单 - 扩展功能
模块 功能 状态 备注 完成时间

总结

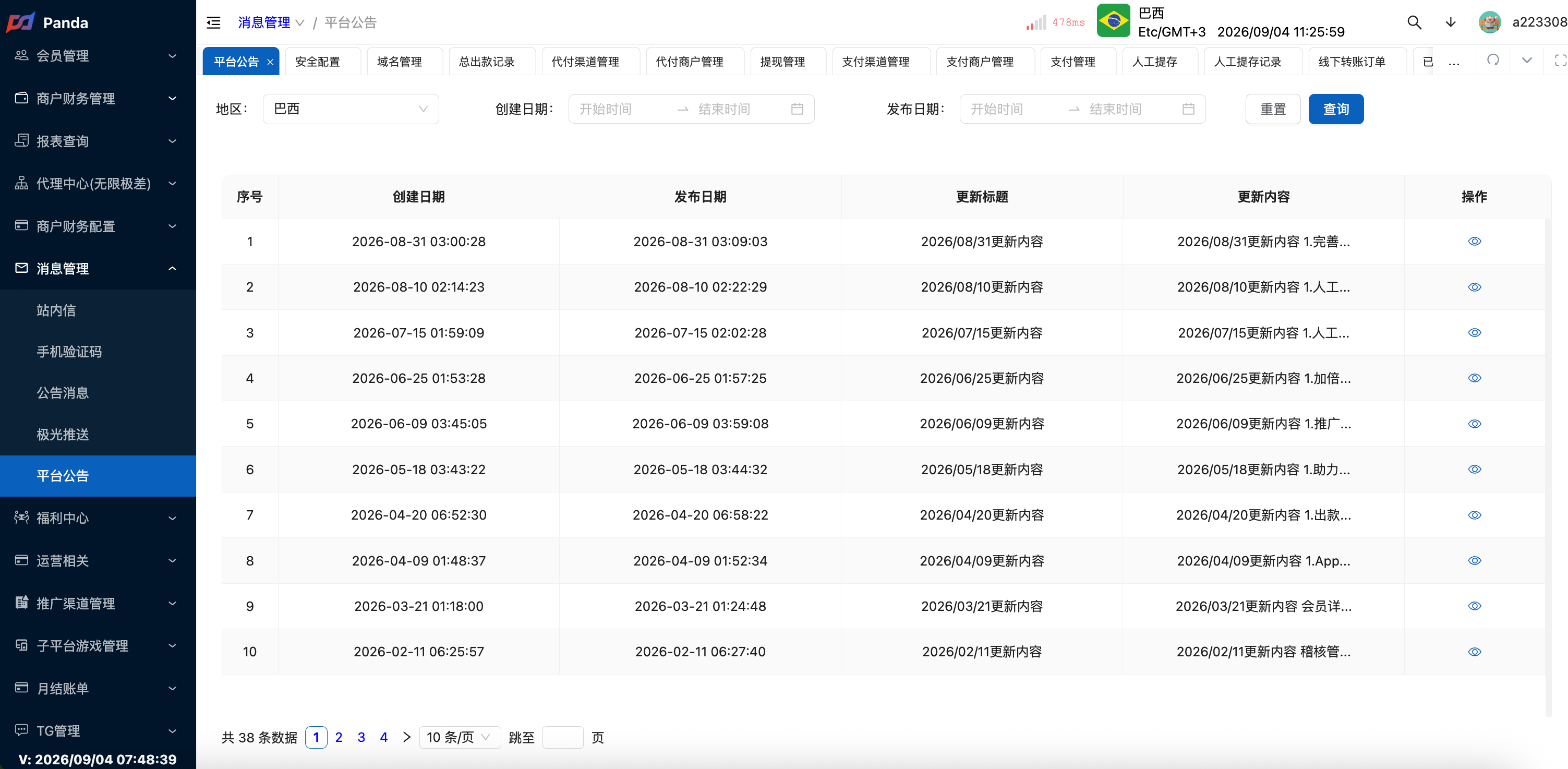

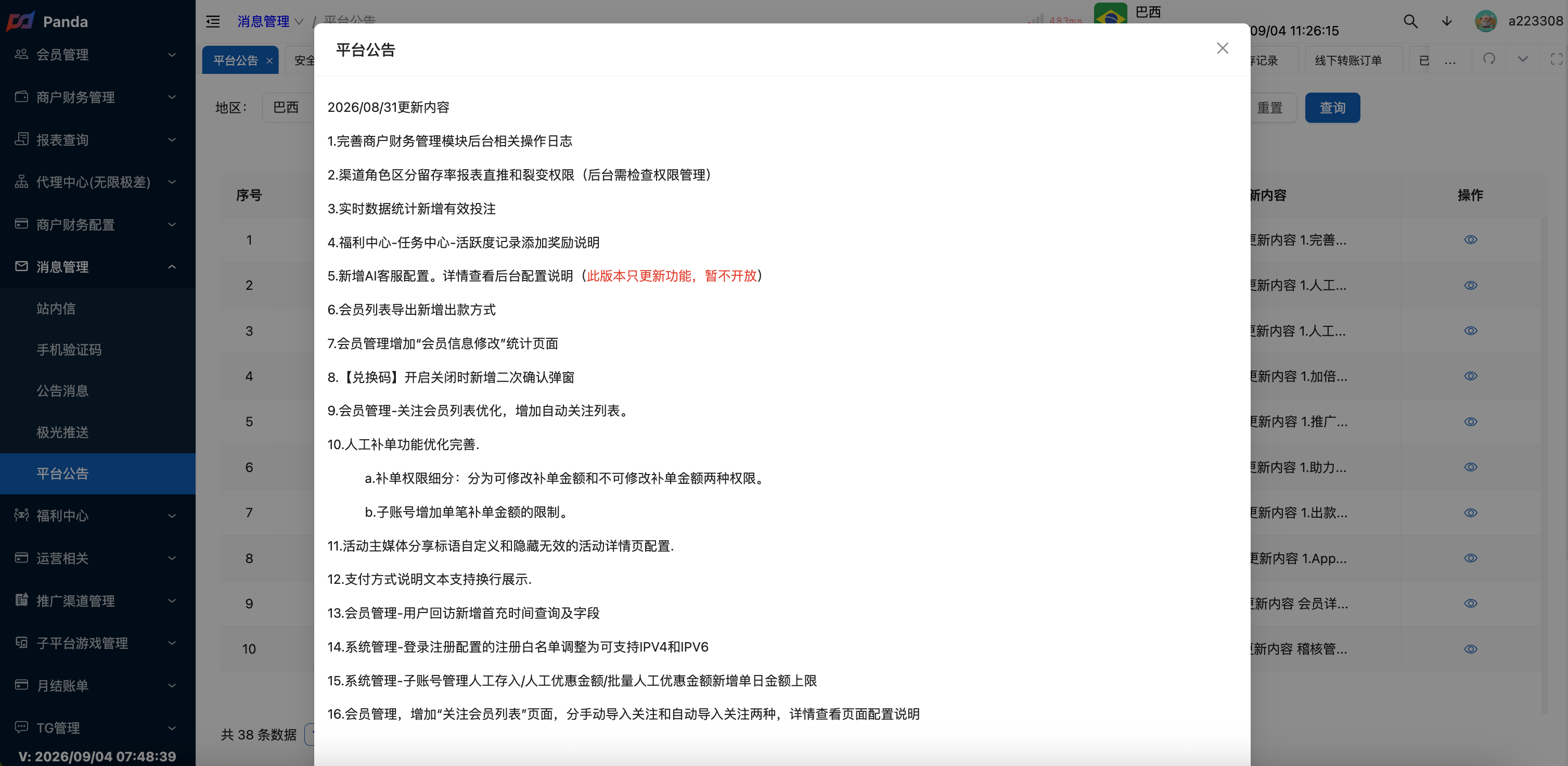

我们会实时关注熊猫平台的系统更新内容。熊猫平台基本上约 10 天 更新一个版本,后续每次更新后会检查更新内容,判断是否需要同步调整,并确认对应的研发计划。

计划总量8 套
已有皮肤5 套
新开发节奏1 周/套预计 10 月底完成
组合能力超过熊猫 23 套8 套 x 3 色 x 组件可选
UI重点2 项设计与组件化

多套皮肤计划

当前计划共做 8 套皮肤,其中已有 5 套

后期Saas开台子时,如果按 8 套皮肤计算,每套皮肤可选 3 个颜色,再叠加台子组件可选,整体组合数量基本可以超过熊猫 23 套

新开发皮肤按 1 周 1 套 的节奏推进,预计 10 月底 基本完成。

下来 UI 设计有两个重点:

  1. 继续设计并补齐多套皮肤。
  2. 配合研发推进 UI 组件化,提高后续套皮肤效率。

人员配置:产品/负责人 1 人,前端 1 人,后端 1 人,测试 1 人,合计 4 人

总需求0 项
已沟通0 项
后端已接入0 项
测完上线0 项
总时长0 天
产品人数0 人-
后端人数0 人-
测试人数0 人-
三方支付开发计划
需求名称 已沟通 后端已接入 测完上线 产品/UI 后端 测试 需要时长 开始时间 结束时间

三方支付开发计划总结

当前计划共 0 项需求,其中已沟通 0 项,后端已接入 0 项,测完上线 0 项

排期规则:前两条已完成;从第 3 条开始按每条 2 天 的节奏安排,时间计划避开周日。

需要时长:当前每项统一按 1.5 天/人 计算,合计约 0 天/人

计划周期:从 - 排到 -

产品人数:-;后端人数:-;测试人数:-,合计 0 人

版本数量2 个
计划周期4周
总控(CTO)1 人
后端1 人
前端1 人
测试1 人
SaaS 开发计划
版本 开始时间 结束时间 周期 主题 内容 总控(CTO) 开发人员
V1.0 08.01 08.29 已完成 SaaS 平台技术框架 SaaS 平台技术框架已搭建完成,并可开出 1.0 版本的皮肤。 1 人
V1.1 09.01 09.30 4周 快速开台子 此版本完成后,可实现快速开最新版的台子,如 h8、vr99、ok788、25a、wj88 及新皮;同时可以简单查看商户的财务报表及我们的财务报表。 1 人 后端 1 人,前端 1 人

总结

整个 SaaS 规划大概 8 个版本,当前先按最紧要的 V1.1 版本进行计划和整理。V1.02026/8/1 开始,由 1 人 兼顾推进,并非全职投入,期间还同时处理其他事情;已于 2026/8/29 完成,SaaS 平台技术框架已搭建完成,并可开出 1.0 版本的皮肤。

V1.12026/9/1 排到 2026/9/30,周期约 4 周

V1.1 版本完成后,可达到以下效果:

  1. 可自动在 1-2 个小时开出台子(目前熊猫是 2 天内),如 h8、vr99 等。
  2. 前端和后端的重复代码工作会大大降低,项目参与人员也会减少。
  3. h8、vr99、ok788、25a、wj88 及新皮可以按统一流程快速接入。

熊猫开台流程:https://panda-launch-guide.vercel.app/

人员配置:总控(CTO)1 人,后端 1 人,前端 1 人,测试 1 人,合计 4 人
